【3月25日】 新庁舎建設工事引き渡し式
受注者の株式会社岡谷組様より最終の引き渡しを受けました。
峯村町長から「非常に愛着のもてる施設となり感謝しています。大切に使用したい」とあいさつがありました。

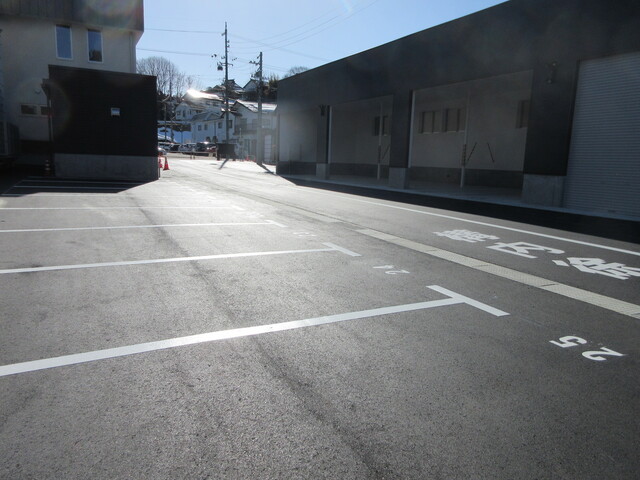

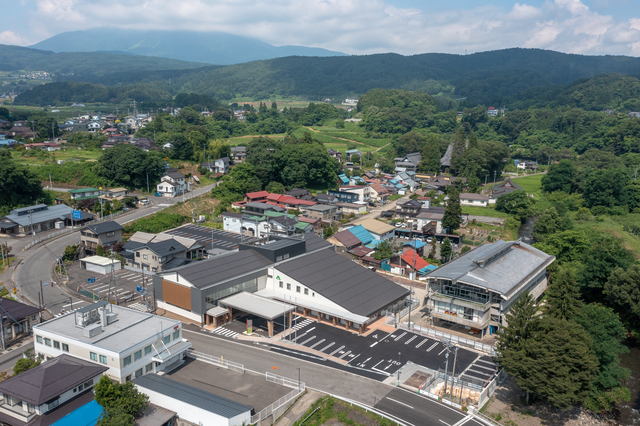

【3月中旬】 車庫棟完成/駐車場完成
写真右側の車庫棟が完成し、駐車場には白線が引かれ公用車駐車場及び第2駐車場も完成しました。
【3月中旬】 駐車場舗装工
【1月下旬】 駐車場・附属棟整備
12月中旬に福祉センターの解体が完了し、附属棟の建設及び第2駐車場の整備を行っています。

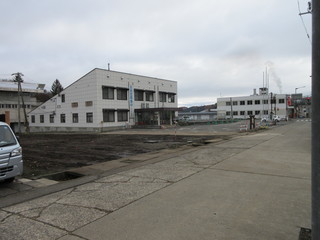

【11月下旬】 解体進捗

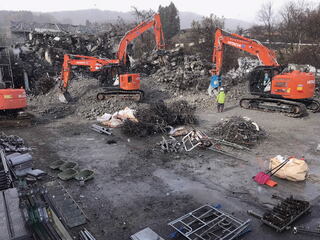

建物の原形がなくなり、廃材の小割り、分別を行いながら搬出しています。

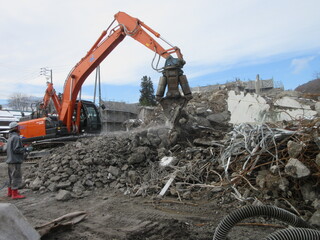

【11月上旬】 福祉センター重機解体開始
ハイリフト仕様の重機により鉄筋コンクリート造3階建ての福祉センターの躯体解体が始まりました。

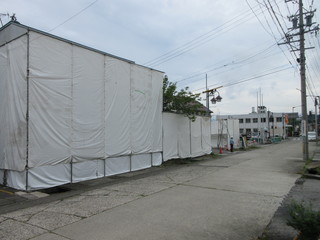

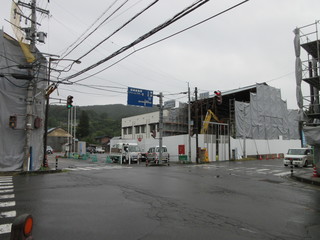

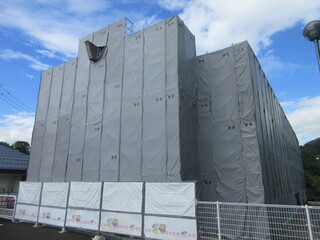

【8月中下旬】 福祉センター解体 外部足場組立・防音シート張り
お盆明け、飯綱福祉センター解体工事が始まりました。10月まで石綿除去や内装解体工事を行います。

【8月10日】 第2庁舎業務開始式
【8月10日】 第2庁舎誕生
【8月6日】 三水庁舎閉庁式
りんごパークセンターの一部を約14年間にわたり仮設庁舎として使用してきました。
統合庁舎誕生により三水庁舎は閉庁しました。
【7月下旬~8月上旬】 庁舎移転準備
8月10日(火)の第2庁舎開庁に向けて、東京オリンピックの最中、着々と移転準備を行っています。

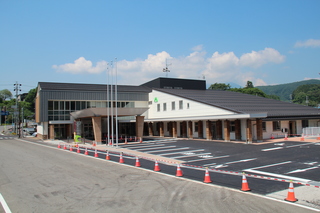

【7月15日】 庁舎の完成を記念して
飯綱町立牟礼・三水両小学校の6年生と赤塩焼復活を手掛ける陶芸家 冨高俊一氏が一緒になって赤塩焼
タイルを作成し、小学生自ら完成したタイルを貼りつけました。 この日は庁舎見学も行いました。
【7月12日】 第2庁舎引き渡し
第2庁舎(改修棟)の引き渡しを受けました。

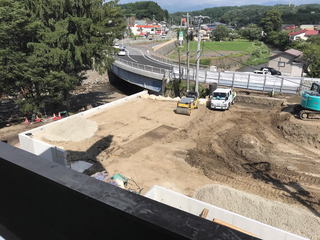

【6月】 第1駐車場造成工事
町道と同じ高さに盛土し、庁舎前の駐車場を整備しています。
【5月中旬】 天井石膏ボード貼り
【4月中旬】 屋根葺き等
カバー工法による屋根葺きが完了しました。内部は間仕切壁を取付中です。

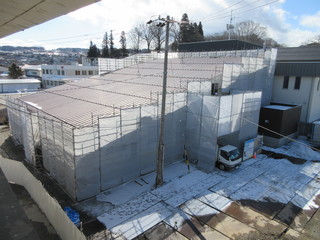

【3月】 壁ブレス取付
庁舎を補強するためのブレスを取り付けました。

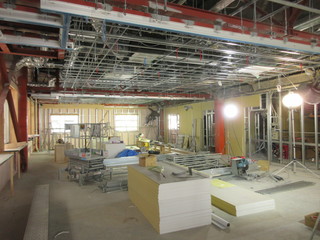

【2月】 第2庁舎の改修

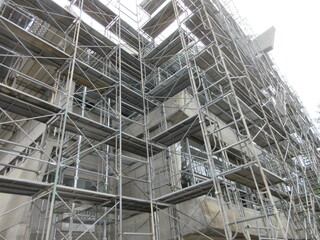

1月末から第2庁舎の改修工事に移りました。足場が組まれ既設間仕切壁や天井などを撤去しました。
【令和3年1月4日】 第1庁舎 業務開始!
年末に庁舎移転し、年明けから業務を開始いたしました。
【12月19日・20日】 内覧会開催
引渡しを受けたばかりの第1庁舎の内覧会を開催したところ225名の町民の皆様にお越しいただきました。
【12月18日】 引き渡し
当初の予定どおりに無事、第1庁舎の引渡しが完了いたしました。
【12月上旬】
内部は完成し、正面玄関前では地中熱融雪用のポリエチレン管が設置されました。
【11月中・下旬】 地中熱輻射パネル
1階に地中熱利用空調設備の冷暖房用の輻射パネルが設置されています。

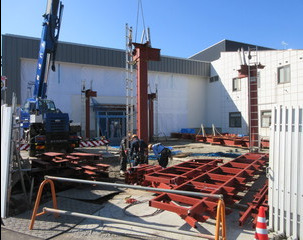

【11月上旬】 大庇鉄骨建て方・外観
正面玄関前の大庇の鉄骨建て方の様子です。
この大屋根の下は玄関の車寄せや思いやり駐車場となります。
また、7月に組んだ足場がとれ外観もご覧いただけます。中旬には下の仮囲いもとれます。

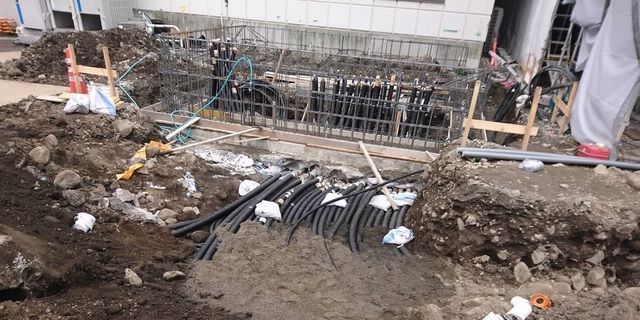

【10月中旬】 地中熱埋設配管
昨年度から継続して地中熱利用空調・融雪設備導入工事の2期工事を行っています。
22箇所のボアホールから建築中の機械室棟へ集約するための横引き配管工事を行いました。

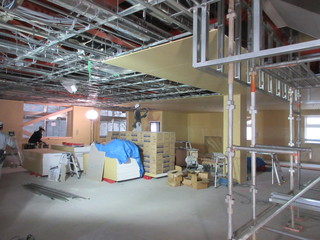

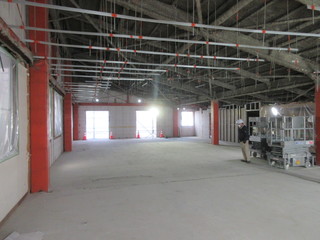

【10月上旬】 内部の様子
理事者及び職員の見学会を行いました。あと2ヶ月と少しで第1庁舎の引き渡しを受ける予定です。
【9月上旬】 屋根工事ほか
屋根はガルバリウム鋼板の横段葺きです。
その他、サッシの取り付け、内部の配管配線、外壁の断熱材張りを行っています。
【8月】 屋根工事ほか
R階や2階のコンクリートを打設し、屋根工事の野地板・ルーフィング張りが完了しました。

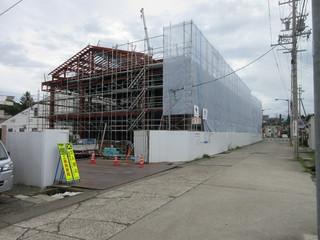

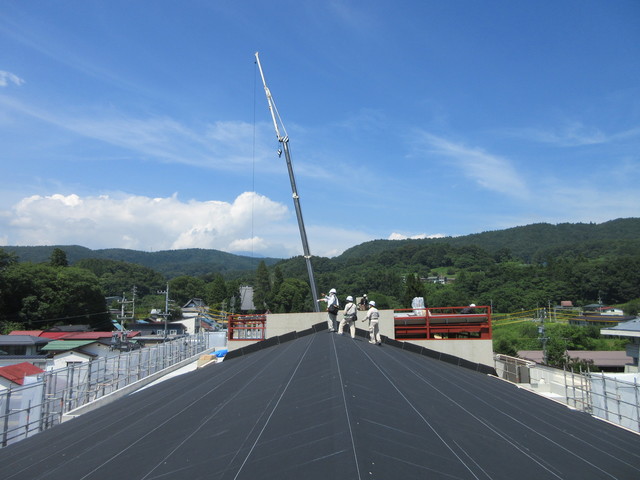

【7月29日】 上棟式を開催しました
峯村町長をはじめ、町議会議員、設計及び工事関係者の皆さまにご参列いただき、厳粛な雰囲気の中、
上棟式を執り行い、計画どおりの完成を祈願いたしますとともに工事の安全を祈願しました。

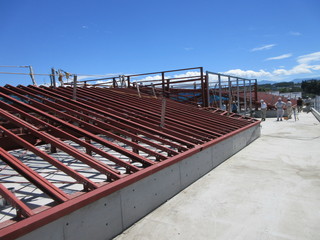

【7月】 鉄骨建て方
上旬から約3週間で第1庁舎の全貌が現れました。

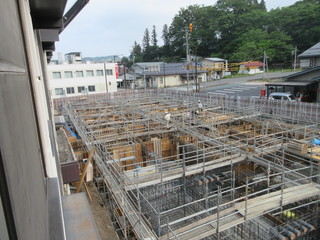

【6月】 基礎工事ほか

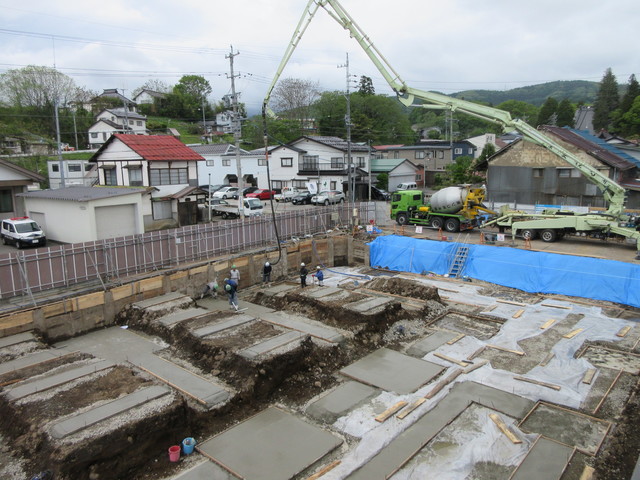

5月中に基礎配筋が完了し、6月上旬に型枠を組み、中旬にはコンクリートを打設しました。
また、「役場前」信号付近の駐車場整備工事(別工事)が完了し、使用開始となりました。
【5月下旬】 町有林伐採
腰壁の羽目板材や天井のルーバー等の内装材に町有林を使用します。

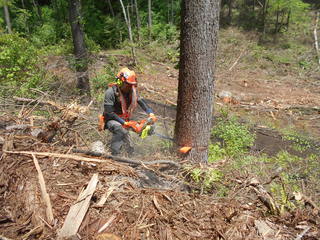

4月下旬から順次、カラマツの丘付近の町所有の山林においてカラマツの伐採、運び出し作業を行いました。
【5月中旬】 捨てコン打設の様子
【4月下旬】 地盤改良工事
支持地盤のある深度6m程までの間を地盤改良しました。(固化材を注入し現場の土と攪拌バケットにより混合している様子)
【3月中下旬】 雪の降る中・・・
中旬には正面玄関(風除室)が解体され、庁舎側及び道路側へ地盤改良前の山留工事を実施しました。

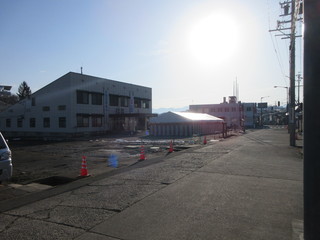

【2月29日】 安全祈願祭・起工式を開催しました
晴天に恵まれる中、『飯綱町役場新庁舎建設工事安全祈願祭・起工式』が挙行され、峯村町長をはじめ、
議会議員、庁舎建設委員、地域代表の皆様や工事関係者ら約50名が出席しました。
3月から本格的な工事が始まり、来年1月にはまず第1庁舎が誕生する予定です。

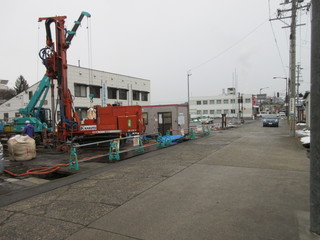

【令和2年1月下旬】
11月下旬より着工していました地中熱利用空調・融雪設備導入工事の1期工事(ボアホール掘削)の様子です。
住宅解体した場所に採熱用の深度75mの穴を22本掘削し、採熱管を設置しました。
【12月上旬】
庁舎建設工事の実施設計が完了しました。
パースは東から見たイメージ図です。左側が新庁舎(第1庁舎)、右側は既存庁舎(改修棟・第2庁舎)です。
2月上旬に施工業者が決定し、2月末頃工事着手の予定です。
【11月中旬】
上下水道管布設替工事、農協旧中郷支店及び旧館の解体工事が完了しました。
農協跡地は来年春、駐車場を整備します。
(写真右:農協旧中郷支店跡地)
【10月下旬】 上下水道管布設替工事・農協旧中郷支店解体工事
(写真左:上下水道管布設替の様子 右:農協旧中郷支店解体現場状況)
【10月中旬】 旧館解体工事の様子
【9月中旬】

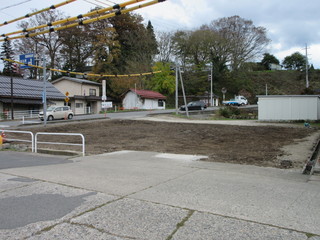

住宅の解体が概ね完了しました。この場所は新庁舎の建物の一部敷地と公用車の駐車場を計画しています。

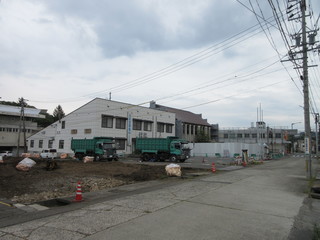

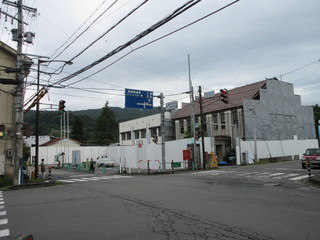

【令和元年8月下旬】
事前工事として、当事業にご協力いただいた隣接住宅の解体工事及び牟礼庁舎旧館の解体工事が始まりました。
